Разговоры о газификации нашего СНТ ведутся уже долгие годы. Но, к сожалению, разговоры эти на уровне а вот в баковке “одна бабка сказала”. В связи с намеченным на 20.06.2026 г. общим собранием, ниже немного конкретных сумм, полученных от специалистов Мособлгаза и с сайтов Правительства Московской области.
Чтобы газифицировать СНТ, необходимо сделать следующее: проложить газопровод от имеющегося до СНТ, поставить пункт газораспределения/редуцирования(ГРП), проложить газопровод по улицам СНТ, подключить потребителей.
Вот примерная смета на эти работы по текущим ценам(лето 2026 г.)
Из сметы можно понять следующее(основные расходы):
газопровод до СНТ – примерно 300 метров, по 5.5 тыс руб за метр погонный- примерно полтора млн руб
ГРП(по ПП 1547 – не менее 2 м3 на 1 участок в СНТ = 340 м3) – примерно полтора млн руб

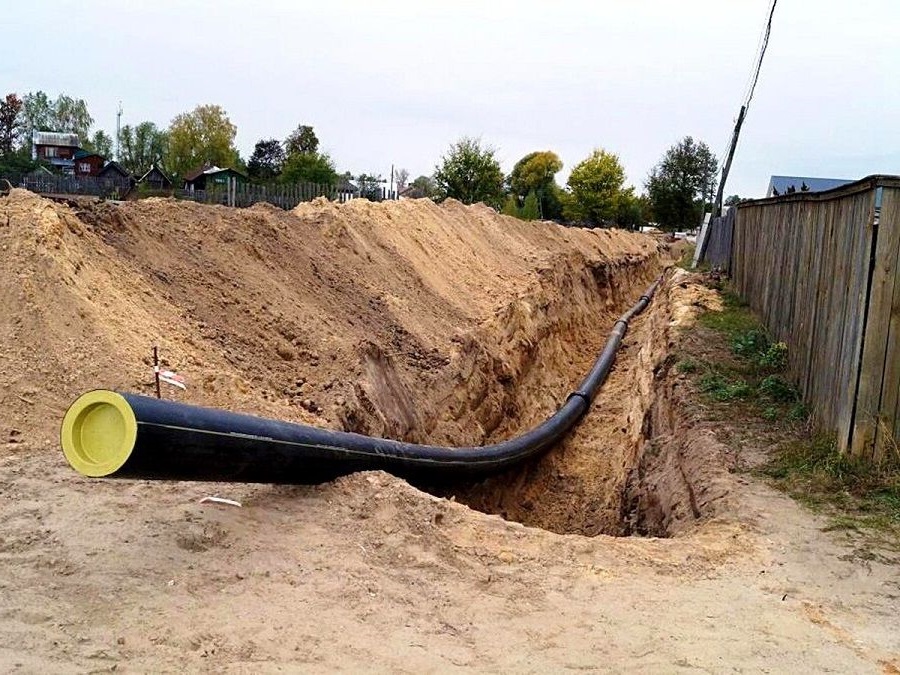

строительство газопровода по улицам – примерно 5500 руб за метр погонный(на реальном фото к этой публикации видно, как в худшем случае может выглядеть этот процесс в деревне).
Итого, если кто-то один решит проложить к себе газ, необходимо затратить 3 млн руб на эту возможность(газопровод до СНТ и строительство ГРП) и еще оплатить строительство газопровода от ГРП до своего участка… Т.е. примерно та сумма, которую получали в ответах Мособлгаза те наши соседи в СНТ, кто смог добиться вразумительных ответов от МОГ на поданные заявки.
Как сократить эту сумму(примерно 5 млн руб на один участок)?
Самый простой ответ – найти единомышленников рядом, человек 10, чем ближе и кучнее, тем меньше получится на каждого.
Другой способ – как-то сократить расходы, например, на строительство ГРП(1.5 млн).
Есть еще способ – ждать, когда прилетят марсиане и помогут надеяться на какое-то чудо, например, на присоединение к деревне
И самое главное в этом процессе – все это сможет произойти не ранее, чем проведут реконструкцию ГРС Истра, а это перенесено на 2029-й год, как минимум(перед этим переносом был срок – 2025г).
